發射機中的本振相噪,是影響發射信號EVM的一個因素。

先來看看理論分析。

首先來看看EVM的定義。

首先來看看EVM的定義

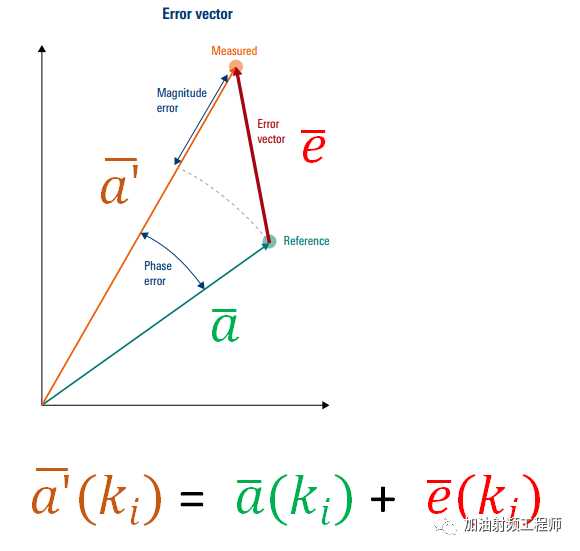

對於每一個符號而言,有一個理論上的位置,即上圖中的綠點(Reference),但是實際上,符號對應的點,在星座圖上會有偏移,如上圖中的橘黃色的點(Measured)。

而理想和現實之間的差距,即是誤差向量,如上圖紅色箭頭所示。

由上圖可知,對於每一個符號ki, 誤差向量可以由下式進行表示:

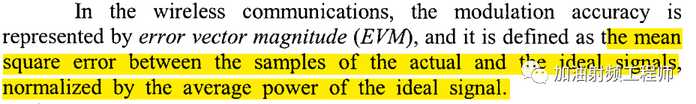

在文獻[1]中,對EVM的定義是這樣的:

我的理解是這樣的,就是,雖然針對單個符號可以計算EVM,但是書中的定義,是基於多個符號對應誤差向量的平均值。

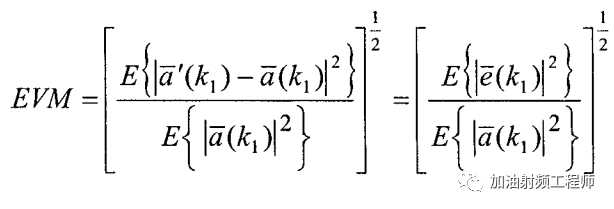

其數學表達式為:

其數學表達式為

然後再看看怎麼把相位噪聲換算到EVM上。

既然,現在只是考慮相位噪聲對EVM的影響,所以可以不考慮幅度誤差。

並且,假設上述的向量誤差,是由於本振的相噪引起的。

本振的相噪,可以看成是一個很小的隨機相位量,定義為:

所以,實測的信號,可以用下式進行表示
所以,實測的信號,可以用下式進行表示

所以,實測的信號,可以用下式進行表示:

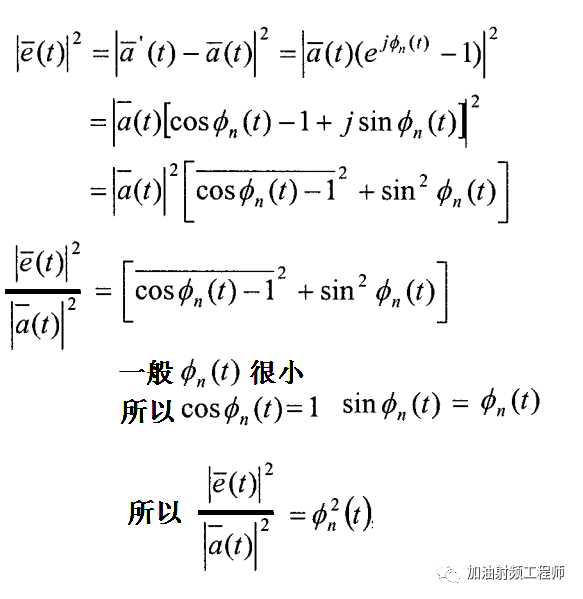

因此,誤差向量的幅度如下圖所示

因此,誤差向量的幅度如下圖所示:

因此,誤差向量的幅度如下圖所示

相噪的自相關函數與其對應的功率譜密度有如下的關係(我隨機過程學的不好,所以下面的式子,並不是很理解,先copy過來)。

所以(在文獻[1]的基礎上,補了個dt,還有綠圈中為什麼又不是Ts了呢?不過可以先看結論):

假設本振的環路頻寬相對較寬,則由於相噪累積出來的能量為:

其中,Nphse是平均相噪,單位為dBc/Hz,BWsynth_loop是環路濾波器的頻寬,單位為Hz。

所以,

如果使用了多個本振,則

如果使用了多個本振,則

然後再看看仿真驗證

然後再看看仿真驗證。

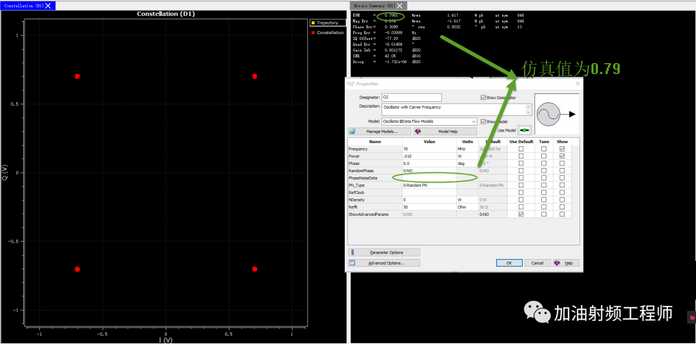

用SystemVue進行驗證,發現當LO不考慮相噪時,EVM為0.79%。

當相噪為:

-70dBc/Hz@100Hz,

-70dBc/Hz@1000Hz

-70dBc/Hz@100KHz

-174dBc/Hz@1MHz

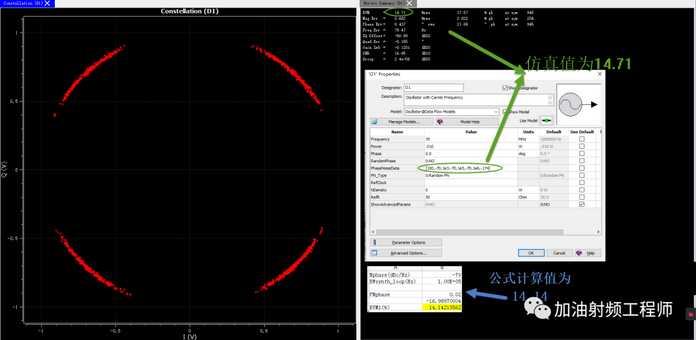

時,仿真得到的值為14.71%,而根據上述公式,計算得到的值為14.14%。兩種結果對比來看,理論公式的預估還是比較準確的。

同時,可以從星座圖中看到,測量點成為一個弧形,這也與開頭的假設相呼應,即沒有幅度誤差或者很小,只有相位誤差。
